非标精密零件定制,从图纸到出件需要几步?完整流程与注意事项

非标精密零件定制不只是发图纸等收件,每个环节都有具体要求。本文从图纸标准、保密协议、工艺确认、验收标准、交付文件5个维度,拆解非标定制的完整流程,帮工程师和采购在第一次定制前建立清晰预期

非标精密零件定制和普通工业品采购是完全不同的逻辑。普通采购是从现货里选,非标定制是从零开始造---图纸是起点,工艺评审、保密协议、验收标准、交付文件,每个环节都需要工程师和供应商双方主动确认,而不是一发图纸就等着收件。



这篇文章把非标精密零件定制的完整流程拆开来说,重点放在那些容易被忽视但对最终结果影响很大的环节:图纸要达到什么标准、保密协议怎么处理、验收标准如何提前约定、交付文件包含什么。







第一步:图纸准备——非标定制的起点质量



非标零件定制从图纸开始,图纸质量直接决定沟通成本和打样成功率。



一份合格的定制图纸应包含:

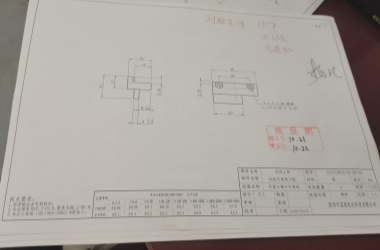

完整的2D工程图:

包含所有尺寸标注(含公差)、形位公差(有需要时)、通用公差声明(如"未注公差按GB/T 1804-m")、表面粗糙度要求(Ra值,不只是符号)、材料要求(具体牌号如"铝合金6061-T6",不能只写"铝合金")、表面处理要求(工艺+规格+颜色)、技术要求(去毛刺、热处理、检测要求等)。



配套的3D模型:

STEPIGES格式,帮助加工厂工艺工程师理解三维结构。3D模型和2D图纸有细微不一致时,需要在文件说明里注明"2D图纸为准""3D模型为准",避免歧义。



发图纸前的自查要点:

所有关键尺寸有没有标注公差?(不标公差,厂家按最松的等级处理)

形位公差的基准是否在图纸上定义了?

表面处理是否有完整规格(膜厚/颜色)?

配合面的尺寸是处理前还是处理后的尺寸?



图纸不完整的代价:来回确认每轮消耗半天到一天,3-4轮确认就是1-3天交期损失,还可能在加工过程中发现问题导致整件报废。





第二步:保密协议---发图纸前的重要前提



非标精密零件的图纸往往包含工程师的核心设计方案,在发给加工厂之前签署保密协议(NDANon-Disclosure Agreement)是应该成为标准操作的步骤。



为什么要签NDA

图纸一旦发出,如果没有书面保密协议,在法律层面上很难追究泄露责任。对于处于研发阶段的创新产品,图纸泄露意味着竞争对手可能提前看到你的设计方案。



一份基本的NDA应包含:

保密内容的定义(图纸、工艺文件、规格要求均属保密)

保密义务(接收方不得向第三方披露、不得用于图纸目的以外的任何用途)

保密期限(通常3-5年,或产品上市后延续保密)

违约责任(违约的赔偿方式)

排除条款(公开信息、独立研发等不受保密约束)



实操说明:

很多工程师认为NDA流程繁琐,实际上对于稳定合作的加工厂,一份标准格式的NDA通常当天就能签回来,不影响正常下单流程。真正在意知识产权保护的工程师和公司,这一步不能省。







第三步:工艺确认---比报价更重要的环节



下单前最关键的一步,是确认工艺方案,而不只是确认价格。



工艺确认应包含以下内容:



加工工艺路线:

这个零件用几轴加工?哪些工序外协?

关键回答:五轴一次装夹还是三轴翻面?(影响多面位置精度)

外协工序是什么?外协厂固定合作还是临时找?(影响交期确定性)



精度保障措施:

是否有恒温车间?

关键工序有没有过程检测?

首件是否做三坐标全尺寸确认?



表面处理细节:

涉及表面处理的零件,配合尺寸的加工余量如何预留?

表面处理是在哪道工序之后做?(加工→检测→表面处理→复检,还是其他顺序?)



材料确认:

厂家库存里有没有指定材料?如果没有,外采周期多长?

是否提供原材料材质证明?



这些问题逐一确认,交期和质量风险就基本可控了。工艺确认做得越细,后续出了问题越容易找到原因,双方的责任边界也越清晰。





第四步:验收标准约定——在收件前就说清楚



很多纠纷的根源,是收件之后才发现双方对"合格"的定义不一样。提前约定验收标准,把"合格"变成可量化的条件,能大幅减少验收环节的扯皮。



验收标准应包含:



尺寸验收:

关键尺寸的检测方式(三坐标CMM,还是卡尺/千分尺)

检测基准(从哪个面测,要和图纸测量基准一致)

验收判据(全部关键尺寸在公差范围内,才算合格)



外观验收:

划伤、碰伤:不允许有任何肉眼可见的划痕(或规定允许的轻微痕迹尺寸)

毛刺:图纸要求去毛刺时,锐边倒角C0.2-C0.3,手触无划手感

表面处理外观:颜色均匀无色差、阳极氧化膜无起皮、镀层无脱落



检测报告格式:

三坐标检测报告:每个关键尺寸的实测数值、公差范围、合格判定

材质证明:含炉批号(如有要求)

测量日期和测量人员信息



不合格品处理约定:

加工方原因(图纸无误前提下)→ 免费补做或重做

图纸有歧义→ 双方协商确认后重做,费用分担方式提前约定

物流损坏→ 由快递保价处理







第五步:交付与归档——一次定制的完整闭环



收到零件不是定制流程的终点,完整的闭环还包括:



随件文件核查:

三坐标检测报告

原材料材质证明



验收后的操作:

打开包装先检查外观(在自然光下,注意划伤)

用量具核对关键尺寸(对照检测报告数据)

装配验证(有配合关系的零件做装配测试)

发现问题第一时间反馈(不要等很久再说,时间越长越难处理)



文件归档:

每次定制留存图纸版本、检测报告、材质证明、对应的加工厂信息

研发阶段的打样文件是后续批量生产的基准文件,产品注册或认证时可能需要调取



迭代记录:

如果这次定制发现了图纸问题或工艺问题,在归档文件里备注,下一轮迭代时对应改进

多轮打样的图纸要有版本号管理(Rev A, Rev B...),避免发错版本



苏州加非猫精密制造有限公司(莱图加)的非标定制标准服务:发图纸当天签保密协议+工艺工程师审图+明确交期;加工过程首件三坐标确认;出货附检测报告+提供材质证明;出现加工质量问题免费补做,全程有文件记录可追溯。无起订量限制,打样最快3个工作日,精度最高可达±0.005mmISO9001:2015认证。
